プレス基礎工事の施工手順と注意点を徹底解説
プレス機の入れ替えや新設で必須となるのが「プレス基礎工事」です。しかし、一般の建築工事と違い、精度や工程、周辺設備との取り合いなど専門的なポイントが多く、どこに注意して依頼・管理すべきか分かりにくい面があります。この記事では、プレス基礎工事の施工内容から工程、トラブル事例、依頼時のチェックポイント、周辺工事との一括対応の考え方までを整理し、失敗を避けるための考え方をまとめます。
1. プレス基礎工事の施工とは何かをわかりやすく解説


1.1 プレス基礎工事の役割と完成後のイメージ
プレス基礎工事の役割は、プレス機が安定して精度良く稼働するための土台をつくることです。一般的なコンクリート土間では、プレス特有の大きな荷重や繰り返しの衝撃、振動を十分に受け止めきれないことが多く、機械性能を最大限に引き出すには専用の鉄筋コンクリート基礎が欠かせません。忙しい現場で稼働を続ける設備ほど、基礎の質がそのまま製品精度や安定稼働に直結します。
主なポイントはこちらです。
プレスの重量や能力に合わせた設計が必要
振動や衝撃を吸収し、周囲への影響を抑える
長期間の使用でも沈下やズレが起きにくい構造
よくある失敗としては、次のような点が挙げられます。
既存土間を流用して振動トラブルが発生する
アンカー精度が不十分で据付時に調整が増える
基礎強度不足で後から補修が必要になる
これらを防ぐには、事前に荷重条件や設置環境を整理し、最適な基礎仕様を選ぶことが大事です。施工後は既存床を一部解体し、掘削した部分に鉄筋コンクリートを打設し、床と同じ高さに仕上げた上でアンカーボルトやベースプレートを使って据付を行います。
プレス基礎は単なる土台ではなく、機械の精度と耐久性を支える重要な構造体です。
1.2 プレス機の据付精度と基礎施工品質の関係
プレス機の加工精度は、上部構造だけでなく基礎の施工品質にも大きく左右されます。基礎天端のレベルや平面精度、アンカーボルトの位置精度が不足していると、据付時に無理な調整が必要になり、結果的に機械本体へ余計なストレスがかかることがあります。
さらに、コンクリートの強度不足や締固め不良があると、長期的には沈下やひび割れが進行し、水平度が損なわれるおそれもあります。そのため、プレス基礎工事では、構造計算や配筋、コンクリート仕様だけでなく、仕上がり寸法の管理が極めて重要です。「据付精度=据付業者の腕」だけでなく、「基礎施工品質との一体管理」で精度を確保することがポイントになります。
1.3 プレス基礎工事で押さえるべき基本用語
プレス基礎工事に関わる際、最低限押さえておくとやり取りがスムーズになる用語があります。専門用語が分かると、図面や見積書の内容も理解しやすくなります。
アンカーボルト:プレス機本体を基礎に固定するためのボルト。位置と埋込み深さが重要。
レベル(天端レベル):基礎の仕上がり高さ。既存床との段差や水平精度に関わる。
はつり:既存のコンクリートを削り取る作業。基礎天端の調整や既存床の撤去で用いる。
配筋図:基礎に入れる鉄筋の太さ・本数・配置を示した図面。
養生:コンクリート打設後、所定の強度が出るまで保護する管理全般。
これらの用語を理解しておくことで、施工内容の説明を受けた際も要点を把握しやすくなり、発注者側として確認すべきポイントが見えやすくなるはずです。
2. プレス基礎工事の施工フローと各工程のポイント

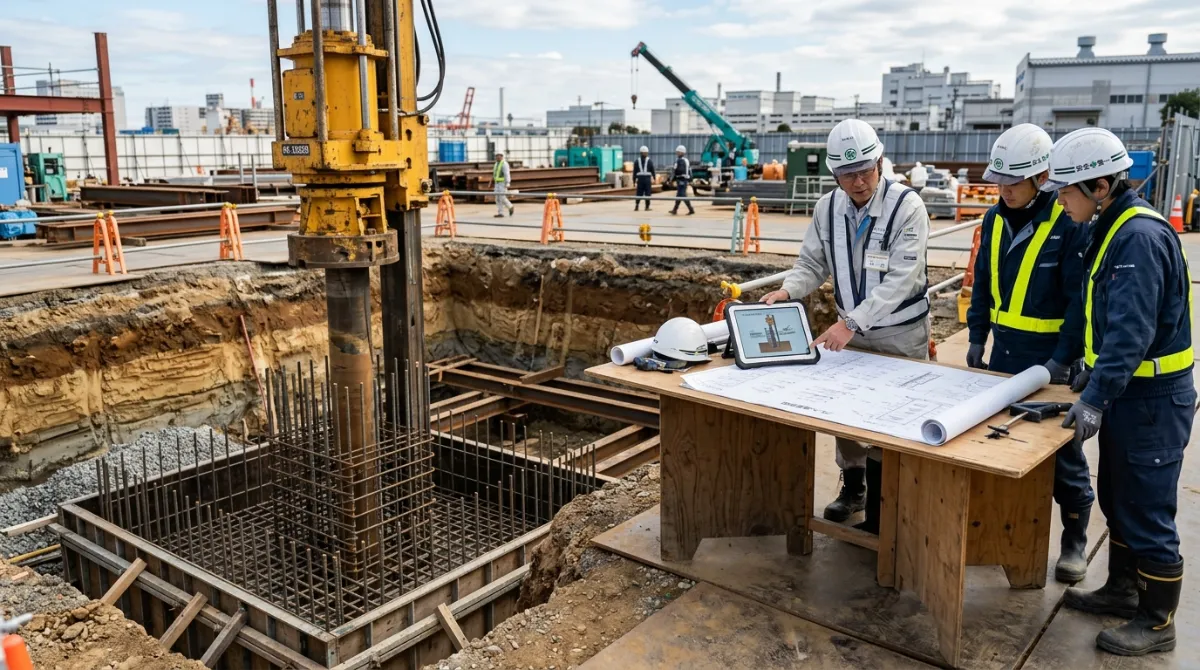

2.1 事前調査と設計段階で確認すべき事項
事前調査と設計は、プレス基礎工事の成否を左右する重要な段階です。ここでの確認不足が、後のやり直しや追加工事、工期遅延につながることもあります。
設置機械の仕様確認(重量、設置寸法、荷重分布、打ち抜き荷重など)
既存床の構造・厚み・配筋状況の把握
地盤状況や既存基礎の有無の確認
周辺設備との取り合い(ピット、配管、配線、動線)の整理
工場の稼働条件や施工可能時間帯の確認
この段階では、図面だけで判断せず、現地を実際に確認することが重要です。「設計上は可能でも、現場条件的に難しい」というギャップを早期に洗い出すことが、スムーズな施工につながるからです。
2.2 既存床の切断・はつりと掘削工事の進め方
プレス基礎工事では、まず既存のコンクリート床を所定の形状に切断・撤去し、必要な深さまで掘削します。ここでのポイントは、既存床の厚みや下地状況を事前に想定しつつ、構造体を傷つけないよう慎重に作業を進めることです。
切断では、粉じんや騒音が発生しやすいため、工場稼働や周辺環境との調整が欠かせません。はつり作業では、仕上がり断面の精度を意識しながら、多すぎる撤去や不必要な損傷を避ける必要があります。また、掘削深さが変わるとコンクリート量や鉄筋量が変わる可能性もあるため、設計との整合性を都度確認します。既存床の状態は現場ごとに異なるため、その場での判断力と経験が施工品質に直結する工程といえます。

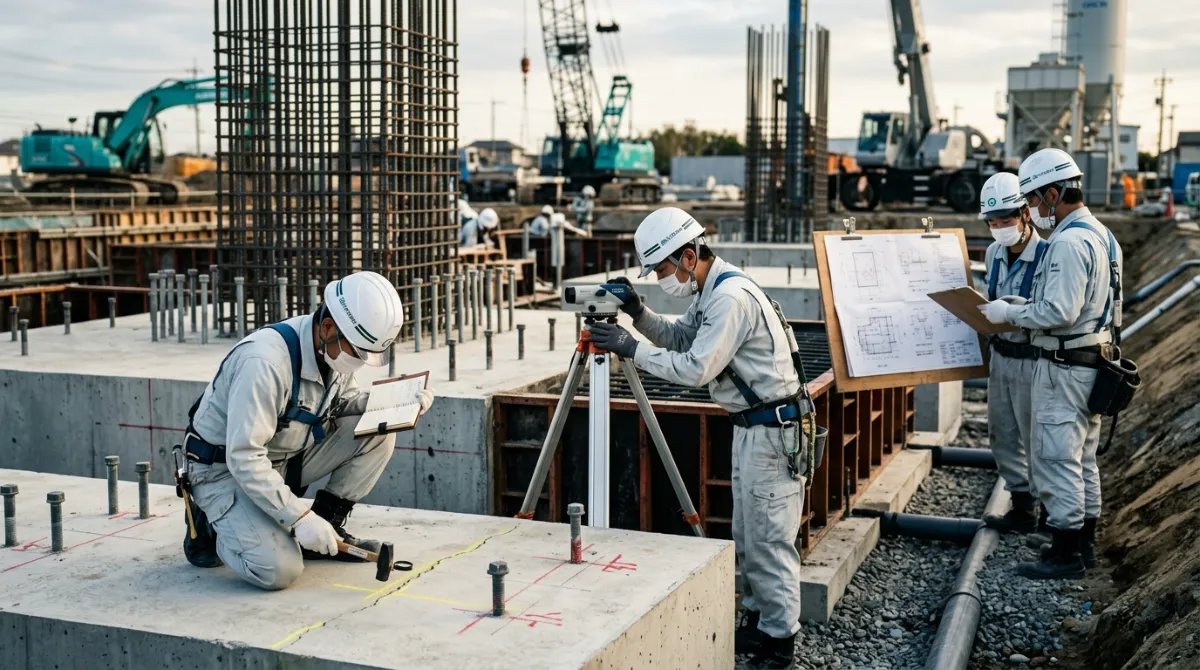

2.3 配筋・型枠・コンクリート打設の重要チェックポイント

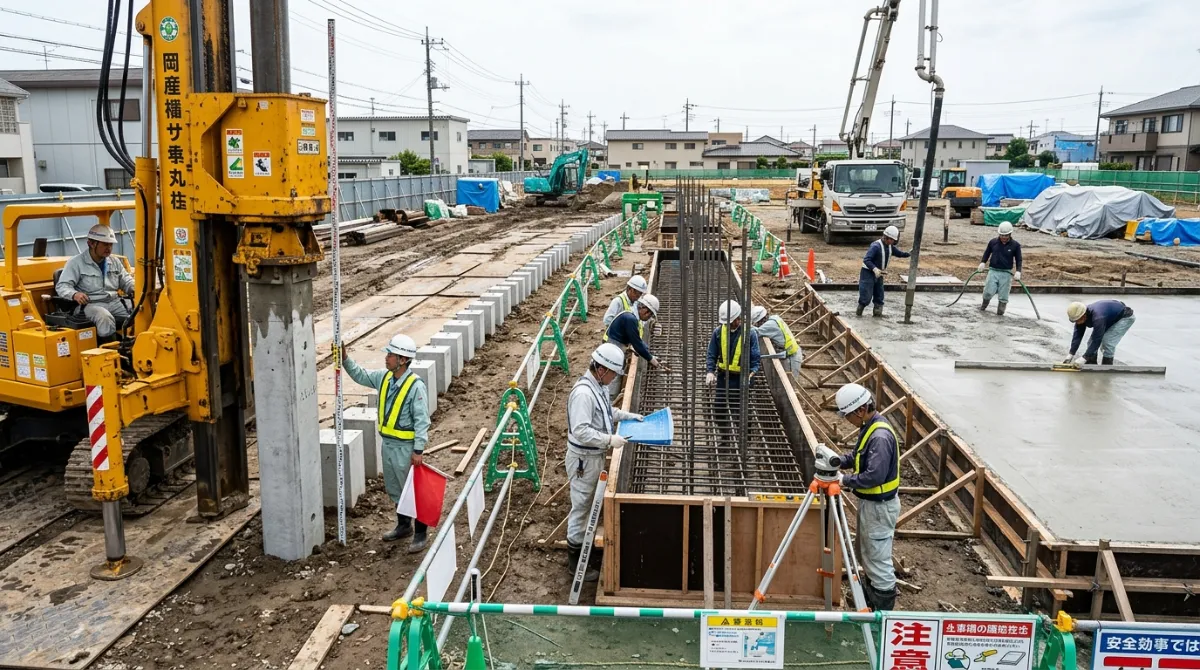

掘削が完了したら、配筋・型枠・コンクリート打設の工程に進みます。配筋では、鉄筋の径や本数、ピッチ、かぶり厚さが図面通りであることを確認し、スペーサーブロックなどで適切な位置を保持します。
型枠は、寸法とレベルを正確に出せるよう堅固に組み立て、打設時の圧力でも変形しないようにします。コンクリート打設では、所定の呼び強度やスランプなどの仕様確認に加え、打ち込み時の締固めが不十分だと空隙やジャンカの原因となるため注意が必要です。

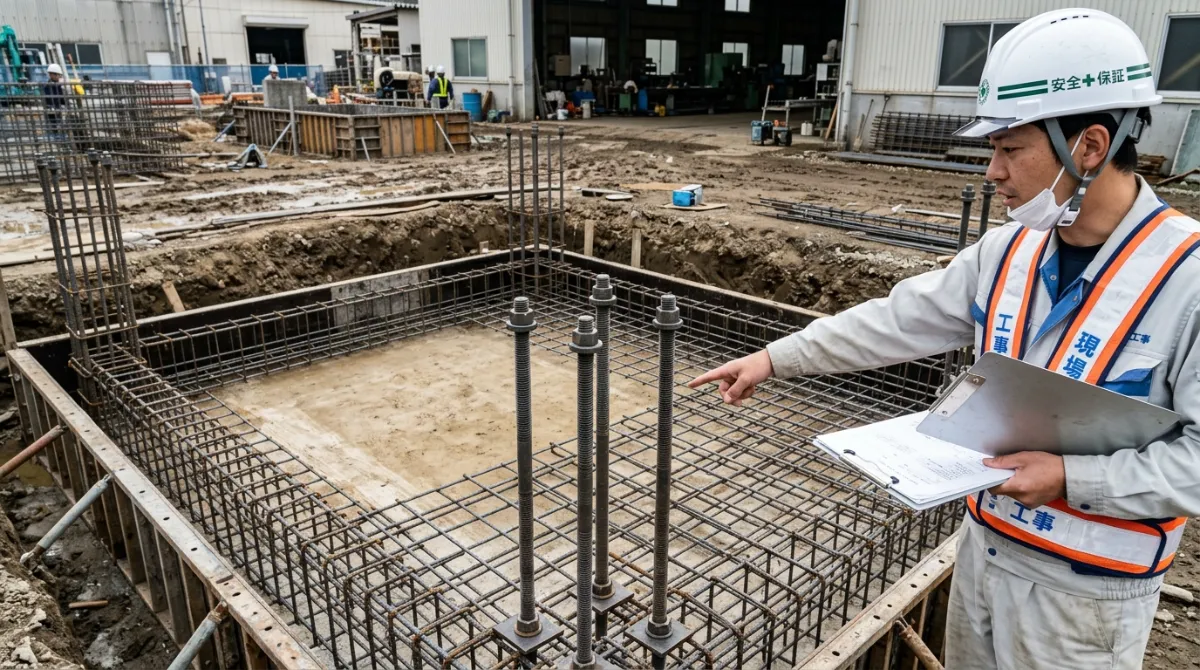

施工中は、アンカーボルトの位置がズレていないかを繰り返し確認しつつ、仕上げレベルを管理します。この一連の工程での管理が、基礎の耐力と寸法精度の両方を決定づける要素になります。
2.4 養生・仕上げ・機械据付までの流れと注意点
コンクリート打設後は、十分な強度が発現するまで養生を行います。急激な乾燥や温度変化を避けるため、散水やシート養生などを適切に行い、ひび割れや表面不良を防ぎます。
所定の期間が経過したら型枠を外し、天端の精度や表面状態を確認したうえで、必要に応じてレベリング材やモルタルで仕上げます。その後、アンカーボルト位置やレベルを最終確認し、機械据付へと引き継ぎます。
工場稼働との関係では、養生期間中に他の工事や付帯設備の準備を進めるなど、全体工程の調整も重要です。据付直前に慌てて修正が発生しないよう、養生〜仕上げの段階での検査とコミュニケーションを徹底することが、トラブル防止につながります。
3. プレス基礎工事の施工でよくあるトラブルと対策


3.1 レベル不良や沈下など基礎不具合の主な原因
プレス基礎で起こりやすい不具合には、天端レベルの不良や稼働後の沈下、ひび割れなどがあります。こうした不具合は据付時だけでなく、稼働後の精度や生産効率にも影響するため、早い段階での対策が欠かせません。特に連続稼働が求められる現場では、わずかなズレが積み重なり、調整作業の増加や停止時間の発生につながることがあります。
主な不具合の原因はこちらです。
型枠やレベル管理の不徹底による天端精度のズレ
打設時の施工誤差による仕上がり不良
支持地盤の確認不足による不同沈下
転圧不足による地耐力の低下
コンクリート配合や養生不足によるひび割れ発生
よくある失敗としては次のような点が挙げられます。
施工中のレベル測定回数が少なくズレに気づかない
地盤確認を簡易的に済ませてしまう
養生期間を短縮し強度不足のまま使用する
これらの解決策として、設計段階から地盤状況を正確に把握し、施工段階では締固めやレベル測定をこまめに行うことが大事です。例えば、測定頻度を増やすことで施工中のズレを早期に修正でき、手直し作業を30%以上減らせるケースもあります。さらに、適切な養生期間を確保することで、ひび割れのリスクも大きく抑えられます。
完成時の精度だけでなく、長期的な安定性を意識した施工管理が不具合防止のカギです。
3.2 工期遅延を防ぐための工程管理と段取りの工夫
プレス基礎工事では、機械の搬入・試運転の日程があらかじめ決まっていることが多く、工期遅延はそのまま生産計画に影響します。遅延の要因としては、既存床の想定外の構造、埋設物の発見、コンクリート打設の天候制約、養生期間の短縮要求などが挙げられます。
これらに備えるには、初期段階でリスクとなりそうな要素を洗い出し、代替案や予備日を含めた工程を組むことが有効です。また、関係する他業者や工場側との情報共有を早めに行い、作業エリアの確保や搬入経路の調整を済ませておくことも重要です。「ギリギリの工程」で計画するより、「余裕を持った工程と柔軟な段取り」で結果的に全体のリスクを抑えられるケースが多くあります。
3.3 振動・騒音など周辺環境への影響と抑制策
プレス基礎工事では、既存床の切断・はつりやコンクリート打設などで、どうしても振動や騒音が発生します。工場内の他設備や近隣環境への影響を抑えるには、事前の対策と周知が欠かせません。
作業時間帯を調整し、騒音が許容されやすい時間に大きな作業を集中させる
解体・はつり工法の選定で、振動の小さい機械を優先的に検討する
養生シートや仮囲いを設け、粉じんや音の拡散を抑える
周辺設備のオペレーターや近隣に、工事内容と期間を事前説明する
これらを組み合わせることで、生産活動や近隣との関係に配慮しながら、安全かつ効率的に工事を進めることが可能になります。
4. プレス基礎工事の施工を依頼する際のチェックポイント
4.1 施工実績や対応工事範囲の確認ポイント
プレス基礎工事の依頼先を検討する際は、単に基礎工事ができるかだけで判断するのは避けたいところです。重要なのは、プレス機や類似する機械台基礎の施工実績がどれだけあるかという点です。実績の多さは、そのまま現場ごとの対応力やトラブル回避力につながるため、事前にしっかり確認しておくと安心です。忙しい工場ほど、段取りの良し悪しで作業時間が大きく変わり、結果的に全体工程にも影響が出やすくなります。
確認しておきたい主なポイントはこちらです。
過去の施工台数や対応してきた機械の種類
工場内での施工経験の有無
稼働中設備への配慮や工程管理の実績
トラブル時の対応スピードや柔軟性
よくある失敗としては次のような点があります。
実績を確認せず価格だけで依頼先を決めてしまう
工場内工事の経験が少ない業者に依頼する
施工範囲の分担が曖昧なまま進めてしまう
これらを防ぐには、事前に役割分担と施工範囲を明確にすることが大事です。特に、基礎工事だけでなく、既存床の解体や土工事、付帯土間、機械据付との連携まで一括対応できるかを確認しておくと、調整の手間を大きく減らせます。工程が分かれていると打ち合わせ回数が増え、現場管理の負担が2倍近くになることもあります。
既存床の解体から据付まで一括対応できるか
工程ごとの責任範囲が明確になっているか
施工スケジュールの調整がスムーズにできるか
実績と対応範囲を事前に見極めることで、工事後のトラブルや手戻りを大きく減らせます。
4.2 見積書で確認したい項目と比較の着眼点
見積書は価格だけでなく、内容の抜けや条件を確認するための重要な資料です。複数社比較する場合も、同じ前提条件かどうかを揃えることが大切です。
確認項目 | 主なチェック内容 | 比較時の着眼点 |
工事範囲 | 既存床撤去、掘削、基礎、復旧範囲の明記 | 含まれる・含まれない作業の違い |
コンクリート仕様 | 呼び強度、スランプ、数量の根拠 | 過不足のない仕様になっているか |
鉄筋・アンカー類 | 規格・本数・メーカー指定の有無 | 設計条件に対して適切か |
仮設・養生・処分費 | 養生方法、産廃処分の範囲 | 後から追加になりそうな項目がないか |
工期・条件 | 施工日数、夜間・休日対応の有無 | 工場稼働条件を考慮した設定になっているか |
このような項目を押さえておくと、単純な金額差だけでなく、内容の充実度やリスクの有無まで含めた判断がしやすくなります。
4.3 工場稼働との両立を図るための打ち合わせ事項
工場を完全に止められない状況でプレス基礎工事を実施する場合、事前打ち合わせの質が工事のスムーズさを左右します。まず、工場側の稼働時間帯や繁忙期、止められないラインなどの情報を共有し、それに合わせた工事時間帯や工程分割を検討します。
また、搬入・搬出経路や資材置き場、仮設電源・給水の取り方など、作業スペース周りの条件も詰めておく必要があります。粉じんや騒音が問題になりそうな工程については、作業時間の制限や防音・防じん対策を事前に決めておきます。「どこまでなら生産に影響を許容できるか」を双方で明確にし、その範囲内で最適な施工計画を組むことが、両立の鍵となります。
5. プレス基礎工事と周辺工事の一括対応のメリット
5.1 機械台基礎工事とプレス基礎工事の違いと共通点
機械台基礎とプレス基礎は共通点もありますが、荷重条件や振動特性により設計の考え方が異なります。
プレス基礎:打ち抜き荷重や衝撃に耐える剛性・耐久性が必要
一般機械基礎:静荷重中心で精密な振動対策が重要な場合がある
共通点:基礎寸法・配筋・アンカー計画とレイアウト検討が必要
周辺設備との取り合いも含めた計画が重要
機械台基礎の知見が豊富な施工会社であれば、プレス特有の条件にも対応した提案が期待できます。

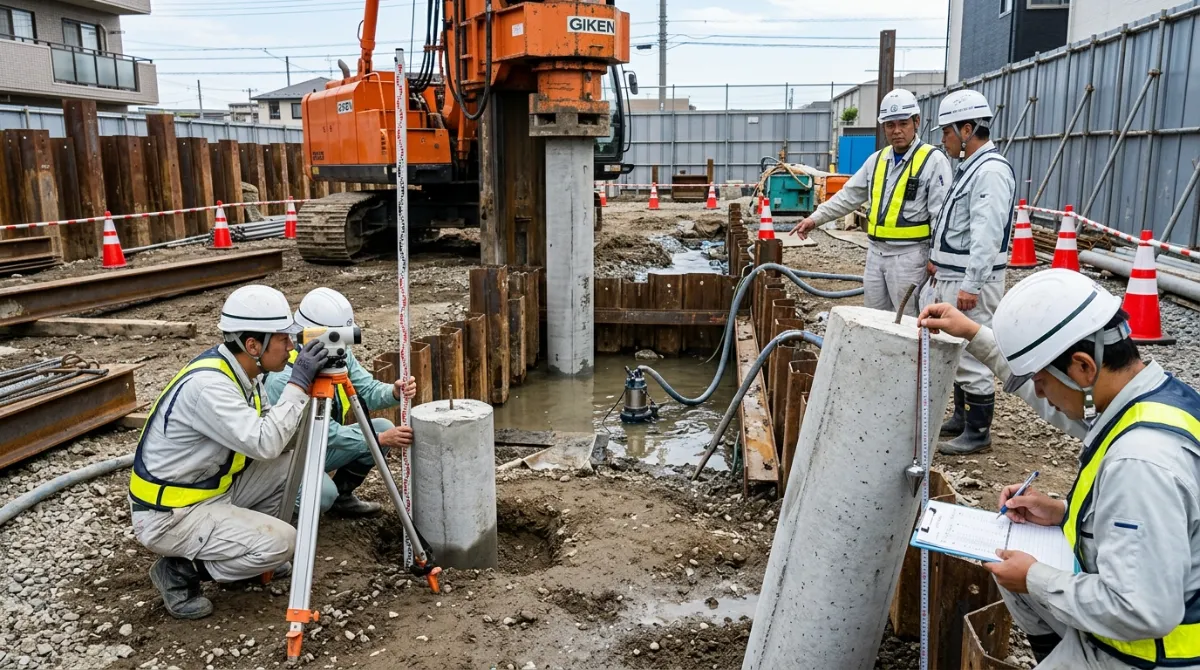

5.2 杭・山留め工事や解体工事と連動させる利点
プレス基礎工事は、状況によっては杭工事や山留め工事、既存建物の解体工事などと密接に関わります。例えば、地盤条件が悪く深い支持層が必要な場合は、基礎下に杭を施工して荷重を伝える必要があります。
また、既存建物を部分的に解体して新しい基礎を設置するケースでは、構造の安定を保つために山留めが求められる場合もあります。これらの工事を別々の会社で行うと、工程調整や責任分担が複雑になり、情報の行き違いも起こりやすくなります。
一方で、連動して計画・施工できれば、設計段階から整合性を取りやすく、全体の安全性と工期・コストのバランスを取りやすいという利点があります。
5.3 重量物移設・据付まで一貫対応する際のメリット
プレス基礎工事とあわせて、プレス機そのものの移設・据付まで一貫して任せられる体制には、いくつかのメリットがあります。
基礎仕様と据付条件を踏まえた、整合性ある計画が立てやすい
工事と据付の工程調整が一元化され、日程の齟齬が起きにくい
不測の事態があっても、原因の切り分けや対応が迅速に行いやすい
基礎と据付を分けて発注する場合、それぞれの担当者が別々に動くことになり、レベルやアンカー位置の解釈がずれると、据付時に調整作業が増える可能性があります。一貫対応であれば、基礎の設計段階から据付方法を見据えた計画が可能となり、トータルでのリスク低減につながります。
6. プレス基礎工事の施工を株式会社三浦基礎に相談するメリット
6.1 プレス機をはじめとした機械台基礎の豊富な施工実績
三浦基礎は機械台基礎を中心に、累計4,000台以上の施工実績を持つ点が強みです。
プレス機を含む多様な機械基礎に対応し荷重条件や据付要件を踏まえた施工が可能
工場ごとの床構造やレイアウト条件に柔軟に対応
現場経験の蓄積により判断力と提案力を確保
図面通りの施工だけでなく、機械が確実に稼働することを前提にした基礎づくりを重視しています。
6.2 稼働日程厳守と品質管理に基づく施工体制の特徴
プレス基礎工事では、機械の稼働開始日程が事前に決まっていることが多く、そこから逆算した工程管理が求められます。株式会社三浦基礎は、機械の稼働日程を厳守する体制を重視しており、そのための工程計画と段取り、現場管理を徹底してきました。
施工品質についても、コンクリートや鉄筋の仕様管理だけでなく、天端レベルやアンカーボルト位置など、機械据付に直結する部分を重点的に管理しています。その結果として、企業価値協会から企業価値認定企業として2度表彰されるなど、外部からの評価も受けています。工期と品質の両立を図る施工体制は、プレス基礎のような精度とスケジュールが厳しい工事において、大きな安心材料となります。
6.3 関東エリアで多様な工事ニーズに応える対応力
三浦基礎は横浜を拠点に関東全域へ対応し、幅広い工種を一体で提供できる体制が強みです。
北関東にも営業所を展開し関東エリア全体に対応
機械台基礎やプレス基礎に加え杭・山留め・解体・土木建築・重量物据付まで対応
基礎単体だけでなく周辺工事を含めた一括検討が可能
基礎から周辺工事まで一体で提案を受けられる点が、設備更新時の大きなメリットです。
7. プレス基礎工事の施工で失敗しないために早めの相談を検討する
プレス基礎工事は、見た目には単なるコンクリートの塊に見えるかもしれませんが、機械仕様、地盤条件、工場レイアウト、稼働スケジュールなど、多くの要素が絡み合う工事です。計画段階での検討不足や、工事・据付のバラバラな進行が、後のトラブルや余計なコストにつながることも少なくありません。
失敗を避けるには、機械の導入計画が見え始めた段階で、基礎や周辺工事について専門的な視点から相談できるパートナーを確保しておくことが有効です。早めの相談によって、設計や工程、工場稼働との両立といった課題を事前に整理し、無理のない計画を組むことが、結果として安定した生産体制づくりにつながっていきます。
